日頃より、公園工事にご理解とご協力をいただきありがとうございます。
工事期間中は、資機材の運搬、重機による作業などがありますが、騒音・振動の抑制や環境への配慮を図り、安全第一で作業いたしますので、ご協力のほどよろしくお願いいたします。
なお、工事期間中は、施工会社の工事責任者が現場に常駐いたしますが、お気づきの点がございましたら、施工会社または市の担当までご連絡ください。
工事概要
件 名:R5社総交−都市公園事業 第1号 山川不動尊近隣公園整備工事
場 所:結城市山川新宿 地内
期 間:令和5年9月23日から令和7年3月25日まで
請負業者:小貫建設株式会社(結城市大字上山川308-1)
整備方針
本箇所は、これまで結城市あやめ園として利用してきましたが、周辺の地形や水資源などの豊かな自然を活かして、
(1)あやめを含めた花木が四季を通じて鑑賞できる
(2)子どもたちの教育環境の充実と地域の憩いの場
(3)山川不動尊を始めとする歴史的文化と調和した景観形成
を目指して、田園空間と地域文化を活かした「水辺のビオトープ・アクティビティ空間」を備えた公園整備を行っていきます。
工事の進捗

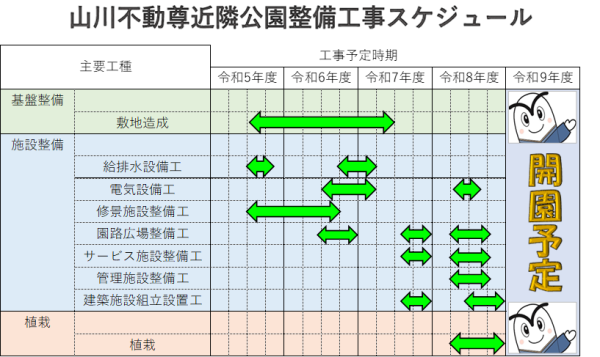

○施工前

・現在の工事は、敷地の造成工事として、土砂の掘削、盛土を行い、敷地の高さを調整しています。
○令和6年1月頃の様子
・敷地は、現在の地形を活かし、全体的に北側を高く、南側を低くすることで、北側から公園の全体が
一望できるような丘陵となります。
○令和6年6月頃の様子
・地形を活かした小高い北側に、既存の水路を利用した水景施設として、ビオトープ流れ、小池等を
整備しています。
○令和6年9月頃の様子
・水辺のビオトープ空間のメインとなる、ビオトープ湿地、大池を整備しています。
地盤が軟弱なため、仮設通路を設け、重機の作業スペースを確保しながら施工しています。

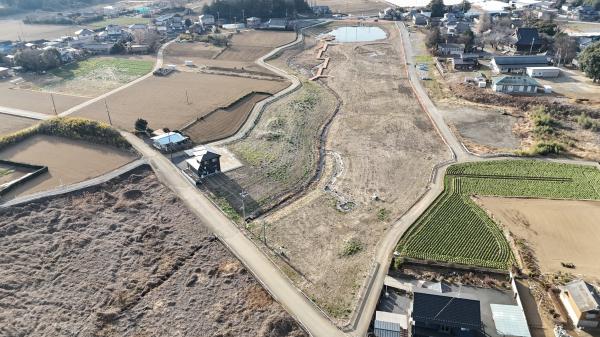

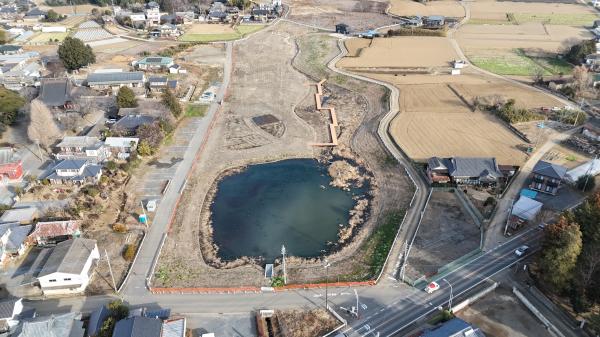

○令和6年12月頃の様子

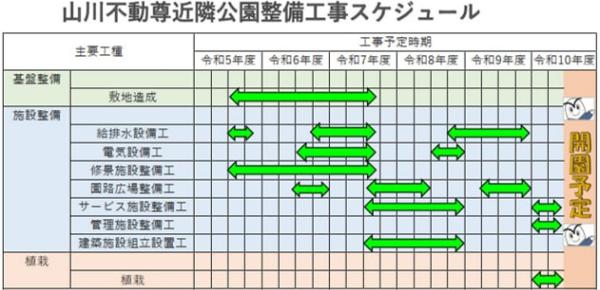

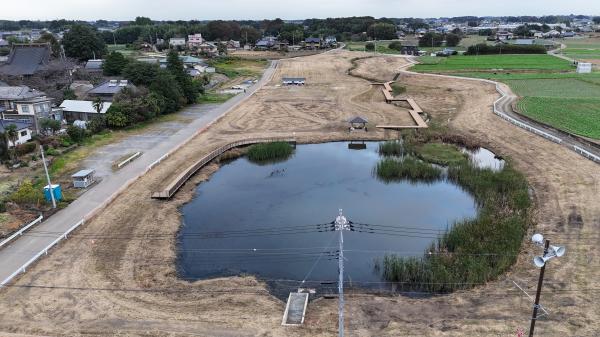

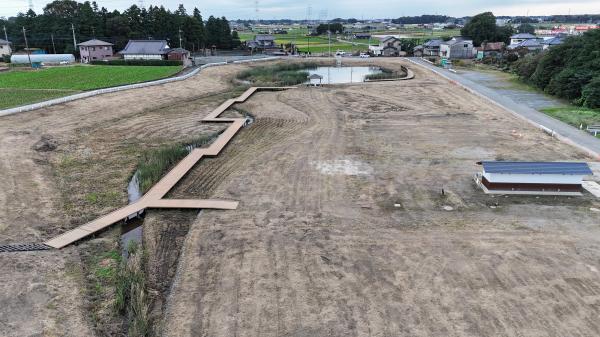

・ビオトープ空間のうち、流れ、湿地帯の整備が概ね完了しました。
工事全体の進捗率は約56%となっています。
